Березовский переносит строительство очистных сооружений за 1,7 миллиарда. «Сити-Билдинг» отказывается работать без проекта
Мэрии советуют поделиться деньгами с другими муниципалитетами Версия для печати Читайте о главном в нашем телеграм Сроки ввода очистных сооружений в Березовском, на реконструкцию которых выделено 1,7 миллиарда рублей,
МУП БВКХ «Водоканал» предъявило штрафы более чем на 20 млн рублей ООО «Сити-Билдинг» в связи со срывами сроков строительства очистных сооружений. Контракт на возведение объекта компания получила еще в 2021 году, и с тех пор работы приняты лишь на 140 млн, хотя на конец 2022 года они должны быть на сумму в 2 раза больше. Как поясняют в администрации муниципалитета, причины связаны со срывом сроков поставки оборудования, поступившего лишь в I квартале 2023 года.

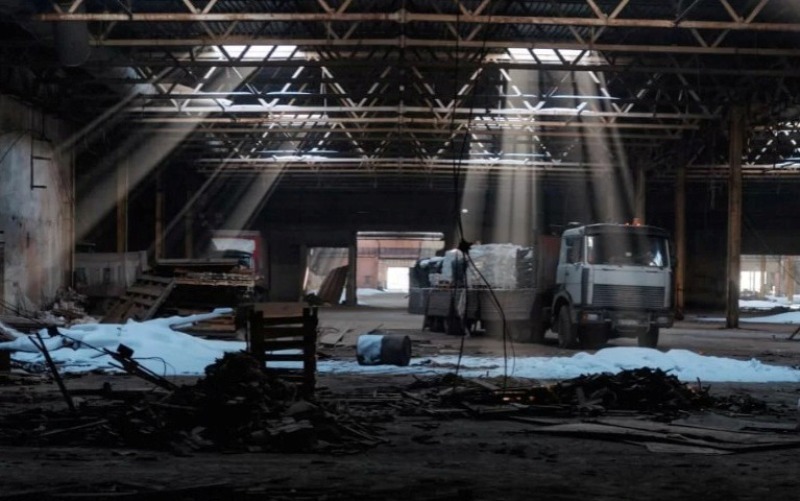

Цех очистных сооружений
Фото пресс-службы администрации Березовского
В результате администрация Березовского была вынуждены вернуть часть субсидии в сотни миллионов рублей в областной бюджет, а кроме того, подверглась санкциям со стороны областного Минфина. В текущем году муниципалитет все же добился возврата денег и нового областного транша – суммарно 460 млн рублей. Как отмечают в мэрии, подрядчик закупил и монтирует оборудование на сумму порядка 160 млн рублей. С завершением этого этапа в короткий срок работы будут оплачены. К тому же параллельно можно вести общестроительные работы в других цехах, считают чиновники. Впрочем, подрядчик этого оптимизма не разделяет.
«Пока мы можем выполнить работы на 72-76 миллионов, так как в этой части не требуется повторной госэкспертизы. Но и на нее нам не дали проект. Во всей оставшейся части необходима проектная документация. Монтируемое оборудование на 160 миллионов мы успели закупить в прошлом году и частично привезти в этом. Но вести работы и завезти остатки не можем по причине отсутствия изменений проекта и сметы», – говорит директор «Сити-Билдинг» Виталий Чачин .
Контракт на корректировку проекта в связи с необходимостью замены иностранного оборудования МУП «Водоканал» заключило с питерским ООО «Джи-Эс-Пи Прожект» в августе 2022 года. В настоящее время представители заказчика ситуацию не комментируют. Замглавы Березовского Антон Еловиков сообщил изданию, что проект с корректировками можно будет получить в августе.
Несколько тормозит его подготовку пока нерешенный вопрос о выборе поставщика мембранной системы очистки – самой дорогой части нового проекта, максимальная стоимость которой ограничена 526 млн рублей. Свои предложения вносят подрядчик, проектировщик и администрация. Причем подрядчик не удовлетворен предложением мэрии о покупке белорусского оборудования, предусматривающего иностранные комплектующие. В мэрии же с долей недоверия относятся ко всем вариантам.
«Проектировщик (ООО «Джи-Эс-Пи Прожект» также специализируется на поставках оборудования для очистных. – Прим. ред.) предложил нам несколько вариантов. Мы просим от него технико-экономическое обоснование и стоимость эксплуатации. Звоним в «Водоканалы» муниципалитетов, где стоят такие системы, и спрашиваем отзывы у коллег», – поделился заместитель главы.
В качестве одного из вариантов рассматриваются технологии «345 Механического завода»
Фото: 345mz.ru
Окончательно решить вопрос выбора поставщика в муниципалитете рассчитывают на следующей неделе. Впрочем, даже с внесением этих данных в проектную документацию и выходом ее в августе провести все запланированные работы за оставшиеся до конца года месяцы крайне проблематично. Как поясняет Виталий Чачин, с учетом выплаты авансов за оборудование еще есть возможность освоить субсидии, но фактически отчитаться за них объемом работ невозможно – поставка мембранных систем очистки занимает от полугода.
В результате Березовский, как и в прошлом году, может столкнуться с санкциями областных властей. Причем исполнение контракта будет учитываться уже в сентябре при формировании регионального бюджета на 2024 год на согласительных комиссиях и обсуждении финподдержки территорий. В рамках контракта, финансирование которого идет по схеме 70/30, где большая часть поступает из областной казны, в следующем году планируется провести работы на 358 млн рублей. Однако с учетом текущих темпов, по данным источников издания, муниципалитету уже намекнули в региональном МинЖКХ, что «не стоит особо надеяться на благосклонность региональных властей».
«Правда УрФО» продолжит следить за развитием ситуации.
Следите за новостями «Правды УрФО» в нашем telegram-канале , на Яндекс.Дзене и в VK.com . Фото превью: пресс-служба администрации Березовского Елена АрхиповаПоследние новости
